Enchimento com argamassa expansiva, em reforço de fundação.
CZX030 Enchimento com argamassa expansiva, em reforço de fundação.
Enchimento através da injeção de argamassa expansiva, sem retração, de alta resistência inicial, até colmatar o espaço resultante entre a fundação existente e a nova fundação, assim como os ocos que possam ter ficado após finalizar a fase de concretagem durante os trabalhos de reforço da fundação, realizados por tramos alternados em fases sucessivas. Inclusive pasta de gesso e massa para a vedação do espaço entre a fundação e o reforço.

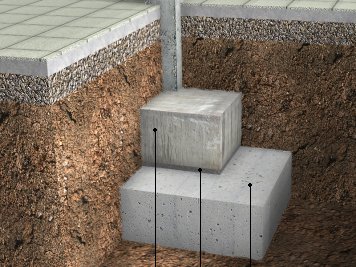

1:
Fundação existente.
2:
Enchimento com argamassa expansiva.
3:
Reforço (não incluído neste preço).

Insumo

Un

Descrição

Rend.

Preço unitário

Preço Insumo

mt09rec020

kg

Argamassa fluida à base de cimento, levemente expansiva (3% do volume), para espessuras compreendidas entre 10 e 30 mm, com 95 MPa de resistência à flexão-tração e 10 MPa de resistência à compressão aos 28 dias, para enchimentos em reforços de fundações.

2.020,000

1,50

3.030,00

mt09pye010b

Pasta de gesso de construção B1.

0,030

364,20

10,93

mt09rec030

kg

Massa de vedação, de resina epóxi.

2,000

23,84

47,68

mq06eim010

h

Equipamento de injeção manual de argamassas fluidas e resinas.

2,550

6,34

16,17

mq06eim020

Un

Boca de injeção para equipamento de injeção manual de argamassas fluidas e resinas.

11,592

1,90

22,02

mo042

h

Oficial de estruturas de concreto armado.

2,733

31,99

87,43

mo089

h

Ajudante de estruturas de concreto armado.

1,367

30,15

41,22



%

Custos diretos complementares

2,000

3.255,45

65,11

Custo de manutenção decenal: R$ 66,41 nos primeiros 10 anos.



Total:

3.320,56


UNIDADE DE OBRA CZX030: ENCHIMENTO COM ARGAMASSA EXPANSIVA, EM REFORÇO DE FUNDAÇÃO.


CARACTERÍSTICAS TÉCNICAS

Enchimento através da injeção de argamassa expansiva, sem retração, de alta resistência inicial, até colmatar o espaço resultante entre a fundação existente e a nova fundação, assim como os ocos que possam ter ficado após finalizar a fase de concretagem durante os trabalhos de reforço da fundação, realizados por tramos alternados em fases sucessivas. Inclusive pasta de gesso e massa para a vedação do espaço entre a fundação e o reforço.



CRITÉRIO DE MEDIÇÃO DE PROJETO

Volume medido segundo documentação gráfica de Projeto.



CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA


AMBIENTAIS.

Serão suspensos os trabalhos quando chova com intensidade, neve, exista vento excessivo, uma temperatura ambiente superior a 40°C ou inferior a 5°C.



FASES DE EXECUÇÃO.

Limpeza da face superior do reforço da fundação. Umedecimento das superfícies de contato. Vedação do espaço entre a fundação e o reforço. Colocação das bocas de injeção. Injeção de argamassa expansiva. Remoção de gesso e do entulho. Limpeza do elemento. Carga de entulho em caminhão ou caçamba.



CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO

Medir-se-á o volume realmente executado segundo especificações de Projeto.



Classe CONAMA (a)

Código IBAMA (b)

Tipo

Peso (kg)

Volume (l)

A

17 01 01

Resíduos de cimento.

12,726

8,484

B

17 08 02

Materiais de construção à base de gesso que não contêm substâncias perigosas.

0,518

0,518

B

17 09 04

Mistura de resíduos de construção e demolição que não contém substâncias perigosas.

0,060

0,040



Resíduos gerados:

13,304

9,042

B

15 01 01

Embalagens de papel e cartão.

28,550

38,067

B

17 02 03

Plástico.

6,093

10,155

B

17 02 01

Madeira.

2,033

1,848



Embalagens:

36,676

50,070



Total resíduos:

49,980

59,112

(a) Classe segundo a Resolução nº 307/2002 do CONAMA

(b) Código segundo a Instrução Normativa n.º 13/2012 do IBAMA
