Saneamento de cabeça de estaca barrete.
CPZ051 Saneamento de cabeça de estaca barrete. m
Arrasamento de cabeça de estaca barrete, de 30 cm de espessura, através da picagem com martelo rompedor do tramo compreendido entre o nível de enchimento do concreto e o nível de arrasamento, até garantir a ausência de concreto contaminado por lamas e a qualidade descrita no Projeto, e carga de entulho em caminhão ou caçamba.

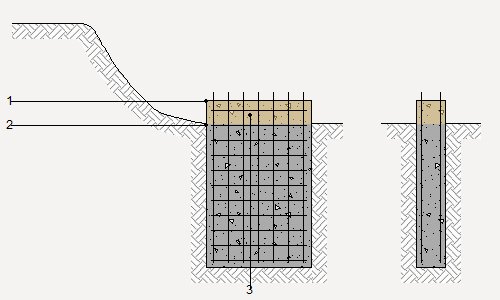

Espessura (cm)
Meios
1:
Nível de enchimento de concreto.
2:
Nível de arrasamento.
3:
Concreto contaminado.

Insumo

Un

Descrição

Rend.

Preço unitário

Preço Insumo

mq01exn050c

h

Retroescavadeira sobre pneus, de 85 kW, com martelo rompedor.

0,377

267,76

100,95

mq05pdm010a

h

Compressor portátil elétrico 2 m³/min de vazão.

0,826

15,70

12,97

mq05mai030

h

Martelo pneumático.

1,651

16,81

27,75

mo112

h

Servente de pedreiro.

2,396

28,03

67,16

mo113

h

Auxiliar de serviços gerais.

1,198

27,81

33,32



%

Custos diretos complementares

2,000

242,15

4,84



Total:

246,99


UNIDADE DE OBRA CPZ051: ARRASAMENTO DE CABEÇA DE ESTACA BARRETE.


CARACTERÍSTICAS TÉCNICAS

Arrasamento de cabeça de estaca barrete, de 30 cm de espessura, através da picagem com martelo rompedor do tramo compreendido entre o nível de enchimento do concreto e o nível de arrasamento, até garantir a ausência de concreto contaminado por lamas e a qualidade descrita no Projeto, e carga de entulho em caminhão ou caçamba.



CRITÉRIO DE MEDIÇÃO DE PROJETO

Comprimento medido segundo documentação gráfica de Projeto, considerando que a cota final de concretagem ultrapassará a teórica em pelo menos 30 cm.



CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA


DO SUPORTE.

Será verificado que o concreto adquiriu uma resistência suficiente para que não se produzam danos no restante concreto.



PROCESSO DE EXECUÇÃO


FASES DE EXECUÇÃO.

Marcação e corte do nível de arrasamento. Picagem mecânica com martelo rompedor do concreto contaminado existente no coroamento da estaca barrete. Picagem manual com compressor portátil dos restos do arrasamento. Endireitamento das armaduras. Limpeza da superfície de concreto. Coleta de restos. Carga de entulho em caminhão ou caçamba.


CONDIÇÕES DE FINALIZAÇÃO.

Será evitada a existência de concreto contaminado.



CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO

Medir-se-á o comprimento realmente executado segundo especificações de Projeto.



Classe CONAMA (a)

Código IBAMA (b)

Tipo

Peso (kg)

Volume (l)

A

17 01 01

Resíduos de cimento.

207,000

138,000

B

17 04 05

Ferro e aço.

1,695

0,807



Resíduos gerados:

208,695

138,807

(a) Classe segundo a Resolução nº 307/2002 do CONAMA

(b) Código segundo a Instrução Normativa n.º 13/2012 do IBAMA
