Exportação: |
EHU025 |
m² |
Laje nervurada. |
R$ 91,96 |
||

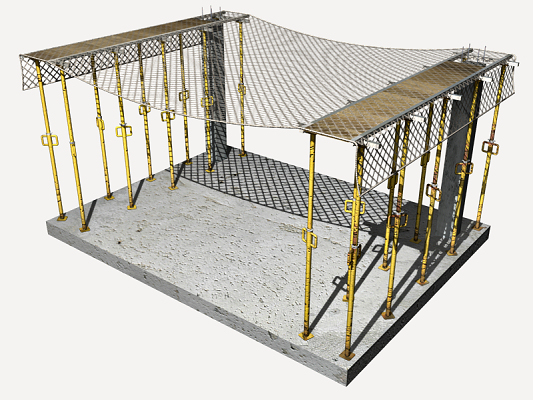

Laje nervurada de concreto armado, horizontal, altura livre de piso de até 3 m, altura 20 = 16+4 cm, realizado com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 1, consistência S100 preparado em obra, e concretagem com meios manuais, volume total de concreto 0,093 m³/m², e aço CA-50 com uma quantidade total de 2 kg/m², sobre sistema de fôrmas parcial; vigota protendida de seção em "T" invertido; bloco vazado de concreto, 40x16x20 cm; tela eletrossoldada Q 92 de aço CA-60, em camada de compressão. Sem incluir repercussão de pilares nem de vigas. |
Insumo |
Un |
Descrição |
Rend. |
Preço unitário |
Preço Insumo |
mt08efu020a |
m² |
Sistema de fôrmas parcial para laje nervurada de concreto armado, até 3 m de altura livre de piso, composta de: prumos, travessas metálicas e superfície moldante de madeira tratada reforçada com barras e perfis. |
1,100 |
5,59 |
6,15 |
mt07bvp010e |
Un |
Bloco vazado de concreto, 40x16x20 cm, inclusive parte proporcional de peças especiais. |
7,875 |
0,84 |
6,62 |
mt07vpt010 |
m |
Vigota protendida de seção em "T" invertido. |
2,260 |
3,76 |
8,50 |
mt07aco070f |
kg |
Aço em barras nervuradas, CA-50, elaborado em oficina e colocado em obra, diâmetros vários, segundo ABNT NBR 7480. |
2,000 |
3,60 |
7,20 |
mt07ame060ccb |
m² |
Tela eletrossoldada Q 92 15x15 cm, com fios longitudinais de 4,2 mm de diâmetro e fios transversais de 4,2 mm de diâmetro, aço CA-60, segundo ABNT NBR 7481. |
1,100 |
7,44 |
8,18 |
mt08aaa010a |
m³ |
Água. |
0,020 |
2,57 |
0,05 |
mt01arg002 |
t |
Areia média lavada para concretos preparados em obra. |
0,075 |
78,33 |
5,87 |
mt01arg003b |
t |
Brita 1, para concretos preparados em obra. |
0,095 |
63,30 |
6,01 |
mt08cem002 |
kg |
Cimento, em sacos, para concreto preparado em obra. |
31,992 |
0,44 |
14,08 |
mo040 |
h |
Oficial de 1ª de estruturas de concreto armado. |
0,914 |
14,81 |
13,54 |
mo083 |
h |
Ajudante de oficial de estruturas de concreto armado. |
0,914 |
9,20 |
8,41 |
mo104 |
h |
Auxiliar de serviços gerais. |
0,162 |
8,71 |
1,41 |
mo103 |
h |
Servente de pedreiro. |
0,170 |
8,89 |
1,51 |
% |
Meios auxiliares |
2,000 |
87,53 |
1,75 |
|
% |
Custos indiretos |
3,000 |
89,28 |
2,68 |
|
Custo de manutenção decenal: R$ 6,44 nos primeiros 10 anos. |
Total: |
91,96 |
Referência e título da norma |
Aplicabilidade (1) |
Obrigatoriedade (2) |
Sistema (3) |
EN 15037-1:2008 |
1.1.2010 |
1.1.2011 |
2+ |
Produtos prefabricados de betão – Vigotas para pavimentos de vigotas e blocos de cofragem – Parte 1: Vigotas |
(1) Data de entrada em vigor da norma harmonizada e início do período de coexistência
(2) Data final do período de coexistência / entrada em vigor da marcação CE
(3) Sistema de avaliação da conformidade
Especificações Técnicas
UNIDADE DE OBRA EHU025: LAJE NERVURADA. CARACTERÍSTICAS TÉCNICAS Execução de laje nervurada de concreto armado, horizontal, com altura livre de piso de até 3 m, altura 20 = 16+4 cm, realizado com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 1, consistência S100 preparado em obra, e concretagem com meios manuais com um volume total de concreto de 0,093 m³/m², e aço CA-50 na zona de reforço de momentos negativos e conectores de vigotas e vigas de borda, com uma quantidade total 2 kg/m²; sistema de fôrmas parcial com prumos, travessas metálicas e superfície moldante de madeira tratada reforçada com barras e perfis; vigota protendida de seção em "T" invertido, com documento de homologação; bloco vazado de concreto, 40x16x20 cm, inclusive parte proporcional de peças especiais, com documento de homologação; camada de compressão de 4 cm de espessura, com armadura de distribuição formada por tela eletrossoldada Q 92 15x15 mm de aço CA-60. Incluindo parte proporcional de nervuras não estruturais. Sem incluir repercussão de pilares nem de vigas. CRITÉRIO DE MEDIÇÃO DE PROJETO Superfície medida em verdadeira magnitude desde as faces exteriores das nervuras não estruturais, segundo documentação gráfica de Projeto, descontando as aberturas de superfície maior de 6 m². CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA AMBIENTAIS. Serão suspensos os trabalhos de concretagem quando chova com intensidade, neve, exista vento excessivo, uma temperatura ambiente superior a 40°C ou se preveja que dentro das 48 horas seguintes possa descer a temperatura ambiente abaixo dos 0°C. DO EMPREITEIRO. Deverá dispor-se na obra de uma série de meios, em previsão de que se produzam alterações bruscas das condições ambientais durante a concretagem ou posterior período de pega, não podendo começar a concretagem dos diferentes elementos sem a autorização por escrito do Diretor da Obra. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Marcação do sistema de fôrmas. Montagem do sistema de fôrmas. Marcação da geometria da planta sobre a fôrmas. Colocação de vigotas e blocos vazados. Colocação das armaduras. Concretagem e compactação do concreto. Nivelamento da camada de compressão. Cura do concreto. Desmontagem do sistema de fôrmas. Reparação de defeitos superficiais. CONDIÇÕES DE FINALIZAÇÃO. O conjunto será monolítico e transmitirá corretamente as cargas. A superfície deverá ficar uniforme e sem irregularidades. CONSERVAÇÃO E MANUTENÇÃO. Será evitada a atuação sobre o elemento de ações mecânicas não previstas no cálculo. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á, em verdadeira magnitude, desde as faces exteriores das nervuras não estruturais, a superfície realmente executada segundo especificações de Projeto, descontando as aberturas de superfície maior de 6 m². Consideram-se incluídos todos os elementos integrantes da estrutura assinalados nos desenhos e detalhes do Projeto. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 02 01 |
Madeira. |
0,666 |
0,605 |
17 01 01 |
Concretos (concretos, argamassas e pré-moldados de concreto). |
13,874 |
9,249 |
17 04 05 |
Ferro e aço. |
0,245 |
0,117 |
01 04 08 |
Pedriscos e pedregulhos. |
0,919 |
0,609 |
Resíduos gerados: |
15,703 |
10,579 |
|
15 01 01 |
Embalagens de papel e cartão. |
0,448 |
0,597 |
17 02 03 |
Plástico. |
0,263 |
0,439 |
17 02 01 |
Madeira. |
0,554 |
0,504 |
Embalagens: |
1,265 |
1,539 |
|
Total resíduos: |
16,968 |
12,119 |
Espere, por favor
A executar processo...
