Exportação: |
IEP010 |
Un |
Malha de aterramento para estrutura. |
R$ 2.340,17 |
||
Malha de aterramento para estrutura de concreto do edifício com 90 m de condutor de cobre nu de 50 mm² e 2 varetas. |
Insumo |
Un |
Descrição |
Rend. |
Preço unitário |
Preço Insumo |
mt35ttc010c |
m |
Condutor de cobre nu, de 50 mm². |
90,000 |
15,26 |
1.373,40 |
mt35tte010b |
Un |
Eléctrodo para rede de terra cobreado com 300 µm, fabricado em aço, de 15 mm de diâmetro e 2 m de comprimento. |
2,000 |
57,09 |
114,18 |
mt35tte020a |
Un |
Placa de cobre eletrolítico puro para aterramento, de 300x100x3 mm, com borne de ligação. |
4,000 |
118,74 |
474,96 |
mt35tts010c |
Un |
Solda aluminotérmica do cabo condutor a a placa. |
6,000 |
11,13 |
66,78 |
mt35tta020 |
Un |
Ponto de separação vareta-cabo formado por cruzeta na cabeça do eléctrodo da vareta e barra de 50x30x7 mm, para facilitar a solda aluminotérmica. |
2,000 |
49,03 |
98,06 |
mt35www020 |
Un |
Material auxiliar para instalações de aterramento. |
1,000 |
3,65 |
3,65 |
mo001 |
h |
Oficial de 1ª eletricista. |
3,939 |
15,29 |
60,23 |
mo093 |
h |
Ajudante de eletricista. |
3,939 |
9,19 |
36,20 |
% |
Meios auxiliares |
2,000 |
2.227,46 |
44,55 |
|
% |
Custos indiretos |
3,000 |
2.272,01 |
68,16 |
|
Custo de manutenção decenal: R$ 46,80 nos primeiros 10 anos. |
Total: |
2.340,17 |

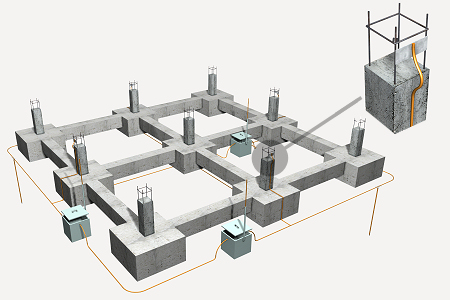

Especificações Técnicas
UNIDADE DE OBRA IEP010: MALHA DE ATERRAMENTO PARA ESTRUTURA. CARACTERÍSTICAS TÉCNICAS Fornecimento e instalação de malha de aterramento para estrutura de concreto do edifício composta por 80 m de cabo condutor de cobre nu recozido de 50 mm² de seção para a linha principal de aterramento do edifício, enterrado a uma profundidade mínima de 80 cm, 10 m de cabo condutor de cobre nu recozido de 50 mm² de seção para a linha de ligação de aterramento dos pilares de concreto a ligar e 2 varetas para rede de aterramento formada por peça de aço cobreado com banho eletrolítico de 15 mm de diâmetro e 2 m de comprimento, enterrada a uma profundidade mínima de 80 cm. Incluindo placas de 3 mm de espessura, soldadas em estaleiro às armaduras dos pilares, ponto de separação vareta-cabo, soldas aluminotérmicas, caixa de verificação e ponte de teste. Totalmente montada, ligada e testada pela empresa instaladora através dos respectivos ensaios (incluídos neste item). CRITÉRIO DE MEDIÇÃO DE PROJETO Número de unidades previstas, segundo documentação gráfica de Projeto. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Verificar-se-á que a sua localização e percurso correspondem com os de Projeto, e que existe espaço suficiente para a sua instalação. DO EMPREITEIRO. As instalações eléctricas de baixa tensão serão executadas por instaladores autorizados. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Marcação. Ligações do eléctrodo e da linha de ligação. Montagem do ponto de ligação à terra. Marcação da linha principal de terra. Fixação. Marcação de derivações de terra. Ligações das derivações. Ligações à massa da rede. Realização de ensaios. CONDIÇÕES DE FINALIZAÇÃO. Os contatos estarão devidamente protegidos para garantir uma contínua e correta ligação. ENSAIOS. Ensaio de medida da resistência de um eléctrodo de terra. CONSERVAÇÃO E MANUTENÇÃO. Serão protegidos todos os elementos contra golpes, materiais agressivos, humidades e sujeira. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á o número de unidades realmente executadas segundo especificações de Projeto. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 04 11 |
Cabos e fios que não contêm hidrocarbonetos, alcatrão ou outras substâncias perigosas. |
0,854 |
0,569 |
15 01 01 |
Embalagens de papel e cartão. |
6,867 |
9,155 |
Total resíduos: |
7,720 |
9,724 |
