m |
Estaca hélice contínua monitorada. |
R$ 134,15 |
||
Estaca hélice contínua monitorada de concreto armado, diâmetro 40 cm, realizada com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160 dosado em central, e concretagem com bomba, e aço CA-50, quantidade 5,6 kg/m. |
Composto |
Un |
Composição |
Rend. |
p.s. |
Preço artigo |
mt07aco020m |
Un |
Separador homologado para estacas. |
3,000 |
0,21 |
0,63 |
mt07aco070f |
kg |
Aço em barras nervuradas, CA-50, elaborado em oficina e colocado em obra, diâmetros vários, segundo ABNT NBR 7480. |
5,600 |
3,68 |
20,61 |
mt10haf080ide |
m³ |
Concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160, fabricado em central, segundo ABNT NBR 8953. |
0,151 |
307,99 |
46,51 |
mq03pii110a |
m |
Perfuração e colocação de materiais, com equipamento e maquinário, para estaca de hélice contínua monitorada, de 40 cm de diâmetro. |
1,005 |
44,23 |
44,45 |
mq06bhe010 |
h |
Camião bomba estacionado na obra, para bombeamento de betão. Inclusive p/p de deslocamento. |
0,006 |
366,23 |
2,20 |
mo040 |
h |
Oficial de 1ª de estruturas de concreto armado. |
0,524 |
15,64 |
8,20 |
mo083 |
h |
Ajudante de oficial de estruturas de concreto armado. |
0,524 |
9,71 |
5,09 |
% |
Meios auxiliares |
2,000 |
127,69 |
2,55 |
|
% |
Custos indiretos |
3,000 |
130,24 |
3,91 |
|
Custo de manutenção decenal: R$ 2,68 nos primeiros 10 anos. |
Total: |
134,15 |
Caderno de encargos
UNIDADE DE OBRA CPI110: ESTACA HÉLICE CONTÍNUA MONITORADA. MEDIDAS PARA ASSEGURAR A COMPATIBILIDADE ENTRE OS DIFERENTES PRODUTOS, ELEMENTOS E SISTEMAS CONSTRUTIVOS QUE COMPÕEM A UNIDADE DE OBRA. Dependendo da agressividade e do nível freático do terreno, será escolhido o cimento adequado para a fabricação do concreto, assim como a sua dosificação e permeabilidade e a espessura de recobrimento das armaduras. CARACTERÍSTICAS TÉCNICAS Formação de estaca de betão armado de 40 cm de diâmetro, para grupo de estacas. Executada através da introdução no terreno, por rotação, de um trado helicoidal contínuo e posterior concretagem contínua por bombagem através da haste central do trado da estaca. Realizada com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160 dosado em central, e concretagem com bomba, e aço CA-50, com uma quantidade aproximada de 5,6 kg/m. Incluindo p/p de separadores. REGULAMENTAÇÃO APLICÁVEL Elaboração, transporte e colocação em obra do concreto:
Execução:

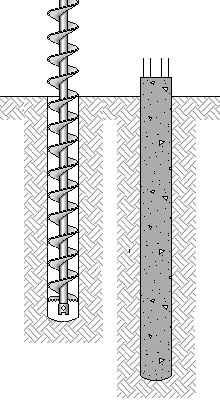

CRITÉRIO DE MEDIÇÃO DE PROJECTO Comprimento medido segundo documentação gráfica de Projeto, incrementado em um metro pela formação do bolbo. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Deverá dispor-se da informação topográfica e geotécnica necessária, recolhida no correspondente estudo geotécnico do terreno realizado por um laboratório acreditado na área técnica correspondente, e que incluirá, entre outros dados: corte estratigráfico, cota do nível freático, grau de agressividade do terreno e características mecânicas do terreno, assim como a determinação da profundidade estimada para a fundação. Antes de deslocar à obra a máquina de estacas e as auxiliares, se verificará que cabem no lugar de trabalho e podem mover-se sem estorvos, de forma que se garanta a localização de cada estaca no sítio correto, segundo a ordem de execução das estacas. DO EMPREITEIRO. Apresentará prova documental da capacidade técnica da empresa executante. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Marcação da disposição e traçado dos eixos dos grupos de pilares. Perfuração do terreno através de trado. Extração do trado simultaneamente com a colocação do concreto. Colocação da armadura no concreto fresco. Limpeza e retirada de sobrantes. CONDIÇÕES DE FINALIZAÇÃO. O conjunto será monolítico e transmitirá correctamente as cargas ao terreno. CONSERVAÇÃO E MANUTENÇÃO. Será protegida a cabeça da estaca recém-concretada contra ações mecânicas e temperaturas inferiores a 3°C. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á o comprimento, verificado no terreno antes de betonar, da estaca realmente executada segundo especificações de Projecto, desde a ponta até à face inferior do maciço de encabeçamento, sem incluir o excesso de concreto consumido sobre o volume teórico correspondente ao diâmetro nominal da estaca. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 05 04 |
Solos e rochas não abrangidos em 17 05 03. |
251,327 |
157,079 |
17 04 05 |
Ferro e aço. |
0,280 |
0,133 |
17 01 01 |
Betão (betões, argamassas e pré-fabricados). |
3,488 |
2,325 |
Resíduos gerados: |
255,095 |
159,538 |
